在污水池、垃圾填埋场、尾矿库、人工湖等防渗工程中,HDPE 土工膜是核心防渗主材,多数施工单位、总包采购仅关注土工膜厚度、原材料品质、焊缝焊接质量,却极易忽略地基基底处理工序。据工程渗漏故障统计,超 90% 土工膜后期破损渗漏根源均来自基底施工不达标,即便选用国标加厚防渗膜,地基处理偷减工序、参数不达标,也会造成膜体穿刺撕裂、锚固滑脱、大面积渗漏返工,大幅提升工程维修成本。本文结合水利、环保防渗施工规范,系统讲解土工膜地基标准化施工要求、三大核心控制指标、验收检测标准与行业偷工减料避坑指南。
一、土工膜基底处理核心硬性技术指标
地基基面是土工膜的支撑基础,整体施工遵循清基→平整碾压→垫层铺设→土工布防护→锚固沟槽施工完整流程,四大硬性参数必须严格执行。
1.1. 基面平整度与压实度控制标准
- 清基要求:彻底清除基面碎石、砖块、树根、尖锐硬质凸起、建筑垃圾,局部凹凸高差控制在 5cm/m 以内,转角、池体直角修整为圆弧过渡,避免应力集中撕裂膜材。
2. 压实度规范:常规防渗工程原状土基底压实度≥85%;垃圾填埋、化工污水池等永久重点防渗工程,基底压实度提升至≥90%,采用重型压路机分层碾压,每层回填厚度不大于 20cm,碾压完成后取样检测压实系数。
3. 病害风险:压实不足、基面凹凸会造成土工膜局部悬空,长期水压、土体沉降下,尖锐硬物持续顶压膜体,短期出现穿孔渗漏,长期大面积撕裂报废。
1.2. 垫层与土工布保护层不可省略(永久工程强制要求)
按照 GB/T 17643 土工膜施工配套规范,永久性防渗结构必须增设垫层与防护土工布两层构造层,禁止直接裸铺土工膜:
- 垫层标准:细砂 / 粉质细土垫层铺设厚度≥200mm,颗粒粒径≤5mm,无棱角碎石,均匀摊铺后轻微找平压实;
- 防护层配置:垫层上方铺设短丝 / 长丝土工布,克重≥300g/㎡,全覆盖无裸露缺口;
- 短期简易水池可酌情减薄垫层,但化工、固废、尾矿防渗项目严禁缩减垫层厚度;大量工地为压缩人工与材料成本省略垫层,地下砂石持续摩擦顶压,1–2 年即可刺穿防渗膜,整体防渗系统失效。
1.3. 锚固沟开挖与回填施工规范

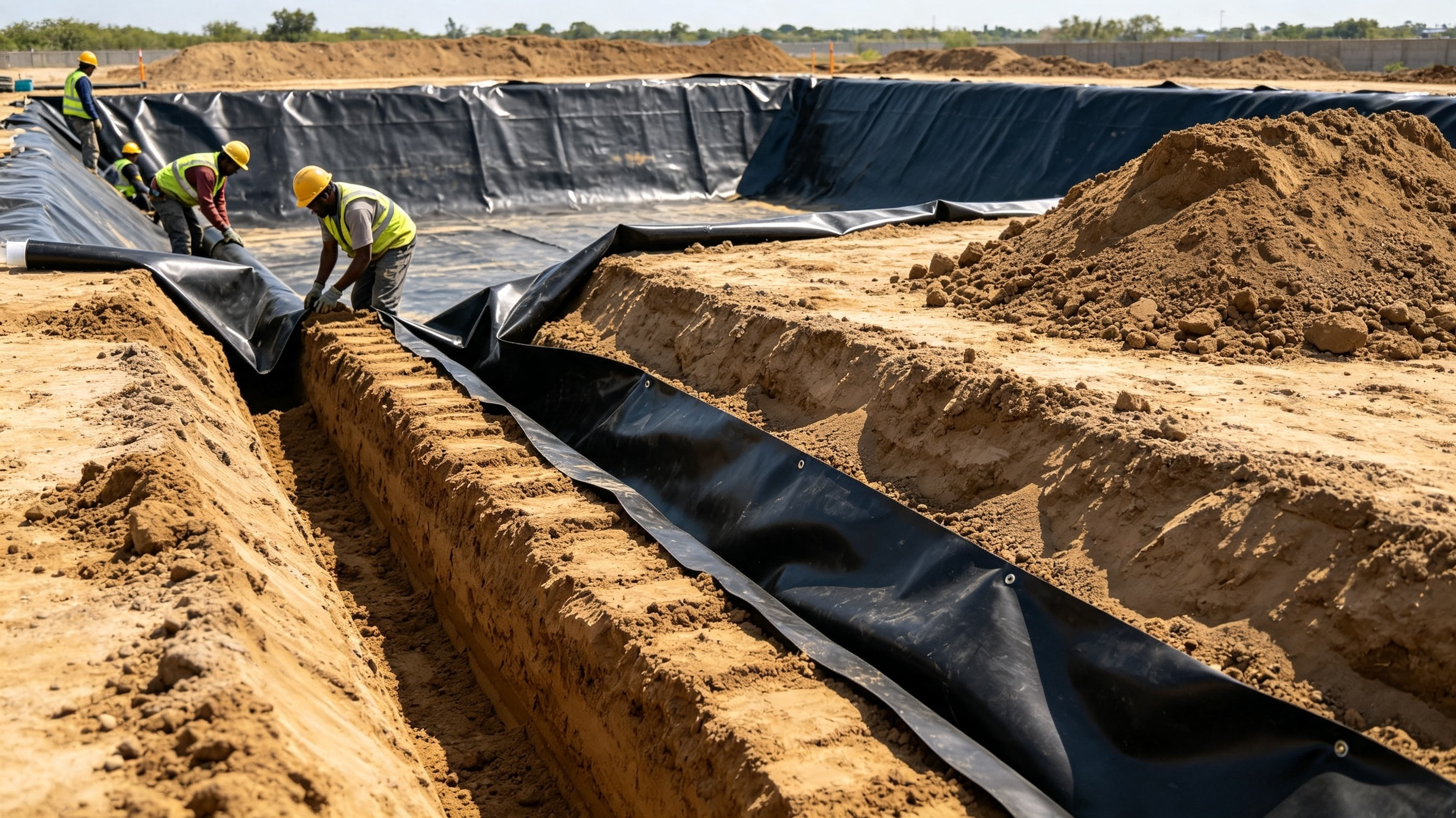

锚固沟是固定土工膜边缘、阻断侧边渗漏通道的关键结构,四周环池连续开挖,参数统一标准:
- 沟槽尺寸:深度≥0.5m,边坡高度超 3m 的库区建议加深至 0.6m,沟槽宽度≥0.4m;
- 固定工艺:土工膜边缘完整翻折埋入沟槽内,分层回填素土,每 20cm 一层分步夯实;高边坡项目可增设混凝土压顶加固;
- 常见施工隐患:仅浅层覆土、沟槽深度不足,大风天气膜体整体被拉扯脱出,水体沿膜与土体缝隙侧向渗漏,破坏整体防渗闭环。
二、土工膜地基验收检测标准(监理必查环节)
地基基底验收优先级高于土工膜主材进场验收,是防渗工程第一道质量关口,正规监理单位执行两项核心检测手段:
- 镜面平整度试验:采用镜面平铺基面,直观查看局部凸起、凹陷,及时人工修整找平;
- 压实度现场取样检测:环刀取样实验室检测压实系数,不合格区域重新开挖回填碾压;
从成本角度分析,地基整平、分层碾压工序人工投入大、材料利润低,是施工班组偷工减料高频环节。业主、采购单位签订施工合同阶段,必须单独列明地基施工参数、验收标准、整改追责条款,完工逐项核验,规避后期渗漏纠纷与高额返工费用。
三、地基处理偷工减料典型工程隐患汇总
- 未清理尖锐杂物直接铺膜:石子、树根长期穿刺,形成点状渗漏孔洞;
- 基底碾压次数不足、压实度不达标:后期不均匀沉降,膜体拉伸断裂;
- 省去砂垫层、土工布保护层:膜体直接接触原生土石,抗穿刺性能大幅下降;
- 锚固沟浅挖、回填不实:膜体滑脱、侧边渗漏逃逸;
- 低洼区域未分层回填找平:膜面积水、局部长期承压老化破损。
